站长资讯网
最全最丰富的资讯网站

中核工程:“玲龙一号”全球首堆下部筒体吊装成功

  2 月 26 日消息,据中国核电工程有限公司消息,今日,由中核工程总包的全球首个陆上商用模块化小堆“玲龙一号”钢制安全壳下部筒体吊装就位,吊装过程安全、质量受控,提前一级进度计划考核节点 46 天完成。

中核工程:“玲龙一号”全球首堆下部筒体吊装成功

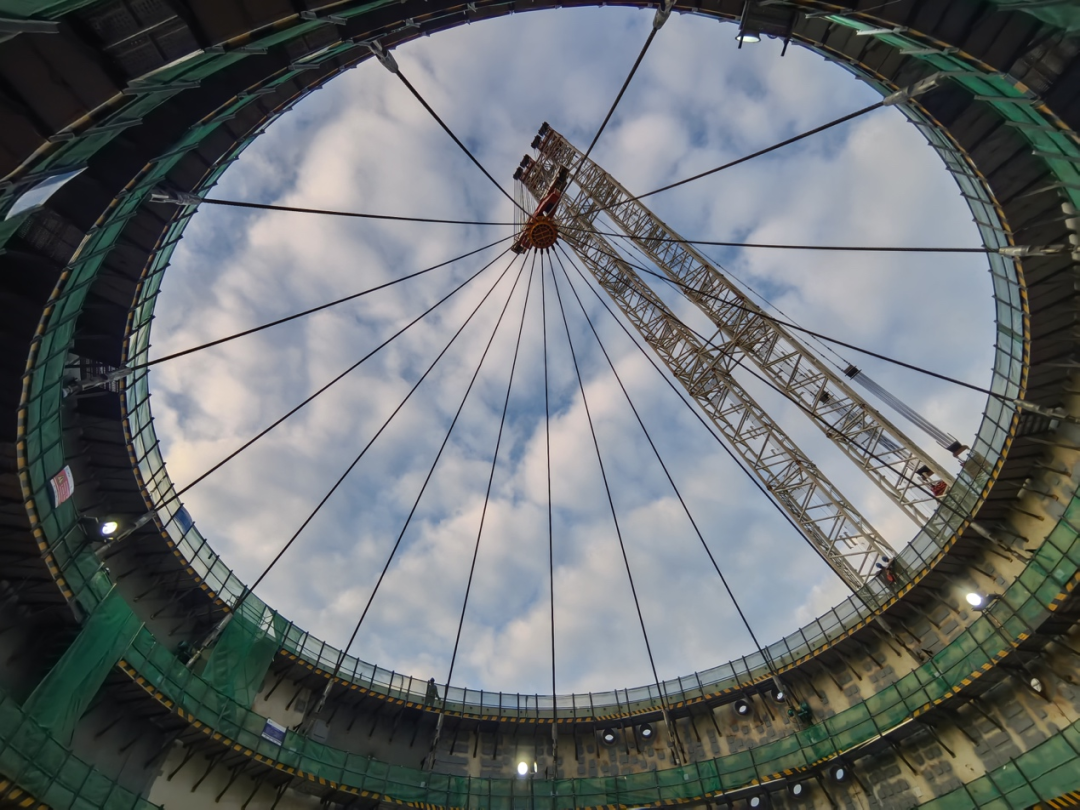

▲ 图源:中国核电工程有限公司

  了解到,“玲龙一号”钢制安全壳由底封头、下部筒体、上部筒体和顶封头组成,本次吊装为下部筒体,整体高度约 15m,吊装总重量约 665 吨。

  据介绍,钢制安全壳下部筒体吊装是核岛厂房内部结构、屏蔽厂房以及周边厂房建设的重要节点,同时也是海南核电机组扩建项目建设以来最大一次吊装。

特别提醒:本网信息来自于互联网,目的在于传递更多信息,并不代表本网赞同其观点。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或承诺,并请自行核实相关内容。本站不承担此类作品侵权行为的直接责任及连带责任。如若本网有任何内容侵犯您的权益,请及时联系我们,本站将会在24小时内处理完毕。

赞(0)
分享到: 更多 (0)
网站地图   沪ICP备18035694号-2    沪公网安备31011702889846号
